Trên công trường đại tu Tổ máy ST14 Nhiệt điện Phú Mỹ 1

Cập nhật: 20:05, 09/12/2022 (GMT+7)

Triển khai kế hoạch sửa chữa lớn năm 2022, Công ty Nhiệt điện Phú Mỹ và Công ty Dịch vụ sửa chữa các Nhà máy điện EVNGENCO3 (EPS) phối hợp thực hiện công trình sửa chữa bảo dưỡng đại tu tổ máy ST14 - nhà máy Nhiệt điện Phú Mỹ 1 (thuộc Công ty Nhiệt điện Phú Mỹ).

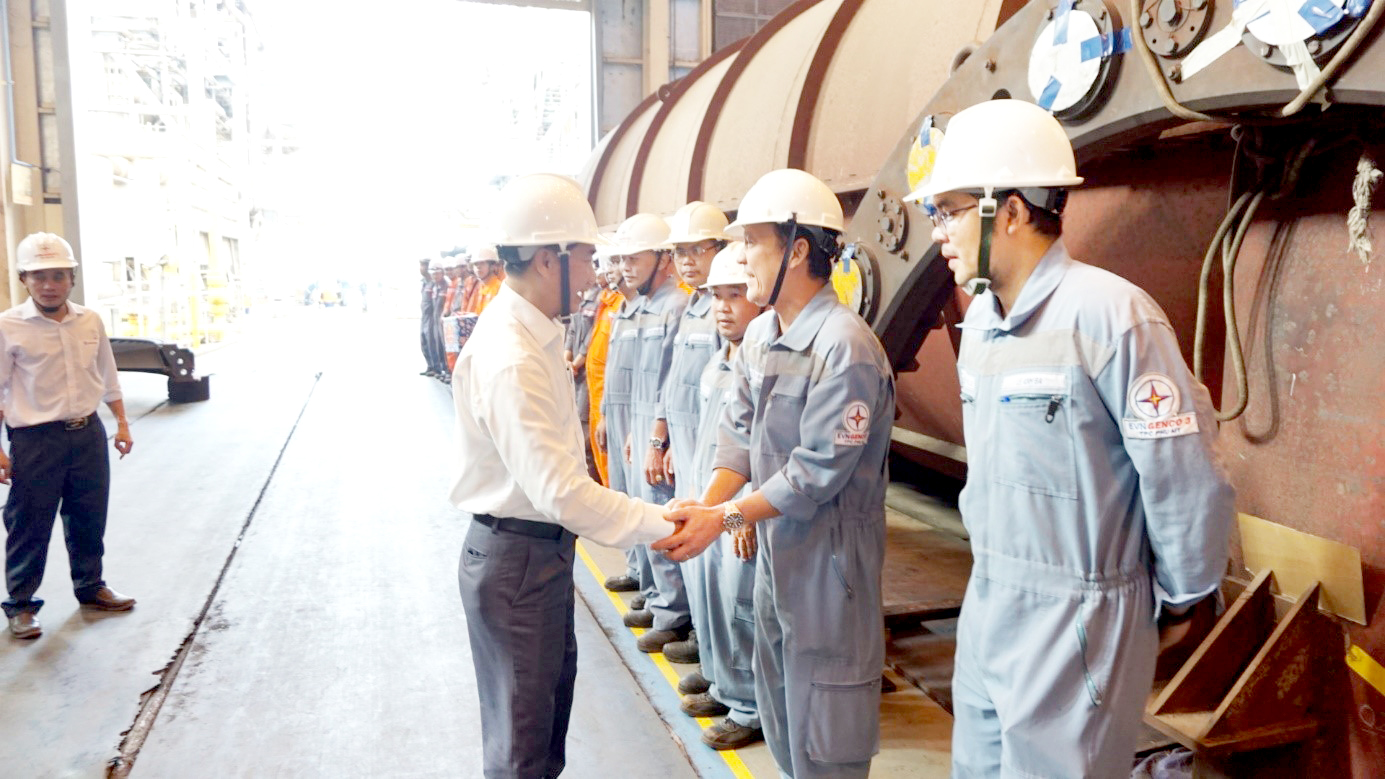

Ông Lê Văn Danh, Tổng Giám đốc Tổng Công ty Phát điện 3  thăm hỏi và động viên tinh thần CBCNV Công ty Nhiệt điện Phú Mỹ đang thực hiện đại tu tổ máy ST14.
Ông Lê Văn Danh, Tổng Giám đốc Tổng Công ty Phát điện 3 thăm hỏi và động viên tinh thần CBCNV Công ty Nhiệt điện Phú Mỹ đang thực hiện đại tu tổ máy ST14.

Công trình đại tu ST14 dự kiến thực hiện trong 68 ngày (từ 7/11/2022 đến 15/1/2023), với khối lượng hạng mục công trình lớn phải huy động hơn 500 công nhân, kỹ sư, cán bộ kỹ thuật, bao gồm 60 chuyên gia, nhà chế tạo của Mitsubishi và các kỹ sư, công nhân lành nghề của Công ty Nhiệt điện Phú Mỹ và EPS.

Để động viên, khuyến khích lực lượng cán bộ công nhân viên lao động hăng say, tích cực công tác, sớm hoàn thành công trình đại tu tổ máy ST14 an toàn, đạt chất lượng, tiến độ, sáng ngày 30/11/2022, ông Lê Văn Danh, Tổng Giám đốc EVNGENCO3, đại diện các Ban Tổng Công ty, lãnh đạo Công ty và Công đoàn Công ty Nhiệt điện Phú Mỹ, Công ty EPS đến thăm hỏi, động viên các công nhân đang làm việc tại công trường.

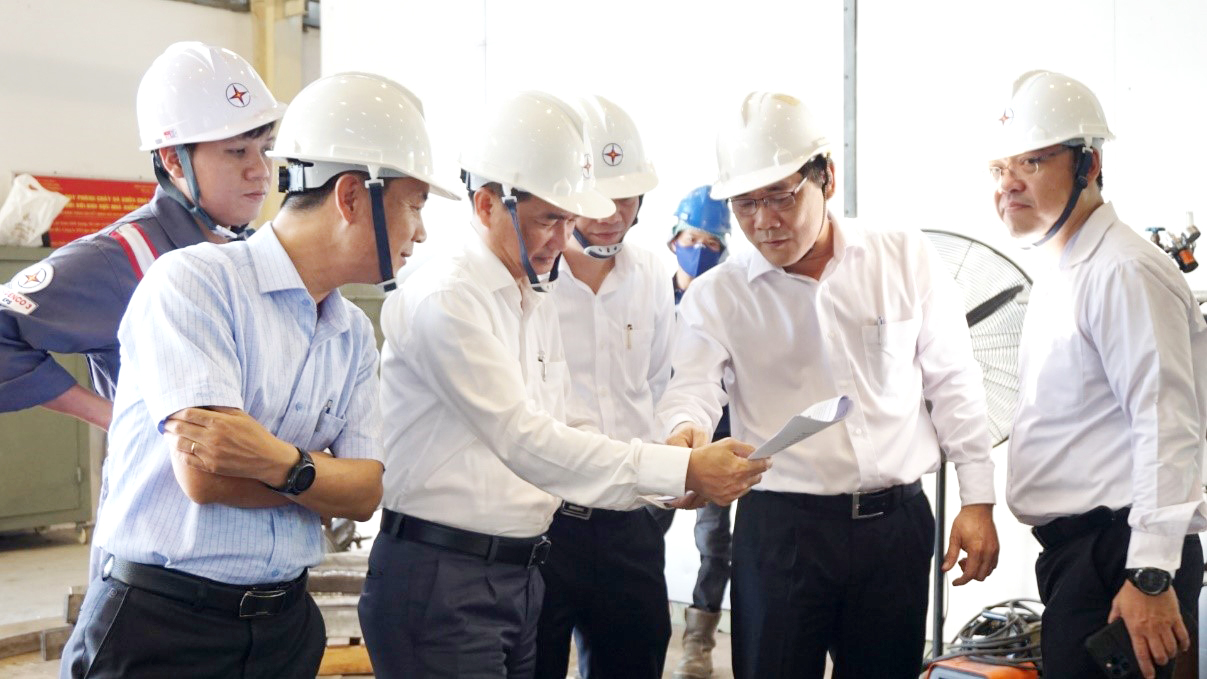

Đoàn công tác trao đổi về phương án, tiến độ công trình cùng Công ty EPS.
Đoàn công tác trao đổi về phương án, tiến độ công trình cùng Công ty EPS.

Đoàn công tác đã mang đến không khí đầm ấm, vui tươi, tạo tinh thần phấn khởi cho cán bộ công nhân viên lao động đang trực tiếp tháo lắp, sửa chữa bảo dưỡng các tổ máy tại công trường. Cùng với những lời thăm hỏi, động viên, ông Lê Văn Danh nhắc nhở các kỹ sư, người lao động luôn chú trọng công tác ATVSLĐ, bảo đảm an toàn tuyệt đối về con người và thiết bị trong quá trình thực hiện đại tu.

Lãnh đạo Tổng Công ty cũng đánh giá cao năng lực, trình độ tay nghề của Công ty EPS, nhất là trong công tác gia công phục hồi các thiết bị để phục vụ cho công trình đại tu. Đơn vị đã nghiên cứu, đầu tư, nâng cấp những thiết bị kỹ thuật mới đáp ứng đầy đủ yêu cầu kỹ thuật để phục vụ cho công trình.

Công ty Nhiệt điện Phú Mỹ đang quản lý vận hành 13 tổ máy phát điện có tổng công suất 2.540MW, hàng năm cung cấp cho hệ thống điện quốc gia hơn 16 tỷ kWh, chiếm khoảng 18% sản lượng điện miền Nam và khoảng 8,4% sản lượng điện toàn hệ thống điện Việt Nam. Tất cả các nhà máy đều hoạt động trên dây chuyền công nghệ hiện đại hàng đầu thế giới (Thụy Sỹ, Đức, Nhật Bản), nên giảm thiểu tối đa các khí thải độc hại NOx, SOx, đảm bảo các thông số phát thải luôn đáp ứng các tiêu chuẩn về môi trường.

Thay mặt tập thể CBCNV đang thực hiện công trình đại tu, Lãnh đạo Công ty Nhiệt điện Phú Mỹ, Công ty EPS đã cảm ơn những lời động viên rất kịp thời của Đoàn công tác, tình cảm của lãnh đạo Tổng Công ty dành cho người lao động. Đồng thời, lãnh đạo 2 đơn vị cũng cho biết sẽ quyết tâm hoàn thành tốt nhiệm vụ được giao, đại tu tổ máy an toàn, đạt chất lượng, đúng tiến độ và sớm đưa tổ máy vào vận hành sản xuất điện, góp phần hoàn thành nhiệm vụ kế hoạch của Tổng Công ty giao.

CHIẾN ANH

.
.
.
