.

DOANH NGHIỆP TRÊN ĐƯỜNG PHÁT TRIỂN: Nhiệt điện Phú Mỹ trung tu các tổ máy vượt tiến độ

Cập nhật: 00:24, 30/09/2021 (GMT+7)

Sau 28 ngày ngừng máy thực hiện trung tu, vào lúc 23h00 phút, ngày 9/9/2021, tổ máy GT22 được chính thức bàn giao cho Trung tâm điều độ HTĐ (A0) khai thác, vượt tiến độ trung tu 2 ngày so với kế hoạch.

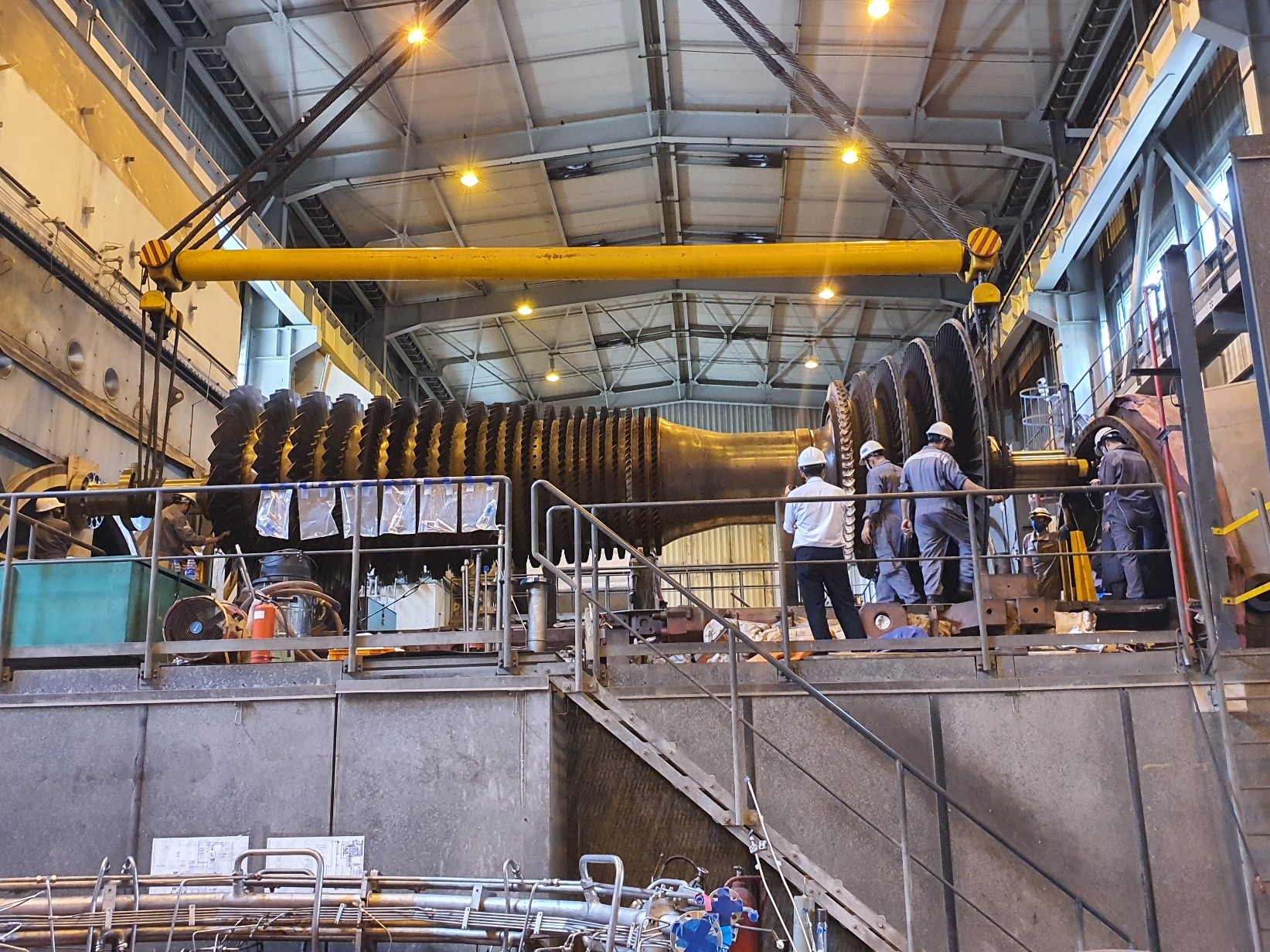

Công nhân lao động tiến hành trùng tu Tuabin GT13E2 PM21.
Công nhân lao động tiến hành trung tu Tuabin GT13E2 PM21.

Nhà máy điện Phú Mỹ 2.1 là một trong 4 cụm Nhà máy thuộc Công ty Nhiệt điện Phú Mỹ (NĐPM) được đưa vào vận hành thương mại từ tháng 3/1997. Nhà máy sử dụng công nghệ Tuabin khí chu trình hỗn hợp, công suất thiết kế là 450MW với cấu hình vận hành 2-2-1, gồm 2 Tuabin khí GT13E2, công suất mỗi tổ máy là 150 MW, 2 lò thu hồi nhiệt và 1 tổ máy tuabin hơi KA13E2 với công suất 160 MW.

Theo kế hoạch, công trình trung tu tổ máy GT22 được thực hiện từ ngày 13/8 đến ngày 11/9/2021. Tuy nhiên, đây là thời gian dịch COVID- 19 diễn biến rất phức tạp, tỉnh BR-VT thực hiện giãn cách xã hội theo Chỉ thị 16, do đó, lực lượng chuyên gia của nhà sản xuất không đến được công trường. Để đảm bảo tiến độ, chất lượng công trình và an toàn tuyệt đối trong công tác phòng chống dịch COVID-19, Công ty Nhiệt điện Phú Mỹ đã phối hợp Công ty Dịch vụ sữa chữa các Nhà máy điện của GENCO3 (Công ty EPS) lập kế hoạch, phương án chi tiết: phương án phòng chống COVID -19 trong trung tu tổ máy GT22. Theo đó, toàn bộ lực lượng tham gia sửa chữa thực hiện 3 tại chỗ, cắm trại tập trung trong Công ty, thực hiện nghiêm túc hướng dẫn 5K của Bộ Y tế, sát khuẩn và đo thân nhiệt, bố trí đầy đủ phương tiện phòng chống dịch theo quy định. Các chuyên gia của nhà sản xuất GE hỗ trợ từ xa. Từng chi tiết hạng mục công việc cũng được lên kế hoạch kỹ lưỡng.

Đối với công trình trung tu tổ máy GT22, ngoài phạm vi thực hiện trung tu theo tiêu chuẩn của nhà chế tạo, Công ty thực hiện thay thế, nâng cấp hệ thống rơ le bảo vệ máy phát, máy biến thế Reg670; UPS, thay thế hệ thống giám sát độ rung VM600, giám sát tốc độ AMS 6300.

Với khối lượng công việc lớn và thực hiện trong tình hình diễn biến phức tạp của dịch COVID-19, nhưng tiến độ trung tu đã được Công ty Nhiệt điện Phú Mỹ hoàn thành vượt thời gian. Việc trung tu tổ máy GT22 đã được thử nghiệm theo tiêu chuẩn của nhà sản xuất GE đảm bảo chất lượng và bàn giao cho Trung tâm điều độ HTĐ Quốc gia khai thác vào lúc 23h00 phút ngày 9/9/2021, vượt tiến độ 2 ngày, góp phần trong việc thi đua phấn đấu hoàn thành nhiệm vụ kế hoạch sản xuất kinh doanh của Công ty năm 2021.

Để có được kết quả như trên, ngoài tinh thần hăng say lao động và nỗ lực vượt bậc của từng cán bộ công nhân viên trong Công ty Nhiệt điện Phú Mỹ và Công ty EPS, còn phải kể đến sự quan tâm, chỉ đạo kịp thời và quyết tâm của Ban Lãnh đạo Công ty. Trong suốt quá trình trung tu, lực lượng làm việc đã tuân thủ tuyệt đối công tác phòng chống dịch COVID - 19. Sự thành công của đợt trung tu còn phải kể đến năng lực chuyên môn của đội ngũ kỹ thuật Công ty Nhiệt điện Phú Mỹ, Công ty EPS và sự phối hợp nhịp nhàng với các chuyên gia hỗ trợ từ xa của nhà sản xuất GE, ABB, Emerson, Vibro Meter.

Bài, ảnh: CHIẾN ANH

.
.
.
